管(guan)道工(gong)程維修(xiu)和更新改造,常需要進行土(tu)石方(fang)開挖(wa)。在土(tu)石方(fang)開挖(wa)作業中(zhong),容易(yi)發(fa)生塌方(fang)、滑跌(die)、中(zhong)毒(du)等事故。


1. 土方施工前(qian)的準備工作


  ①. 做好必要的(de)(de)水(shui)文、地(di)質、地(di)下隱蔽工程的(de)(de)資料(liao)收集和調查(cha)工作,查(cha)明是否(fou)有給排水(shui)、供熱、供煤(mei)氣管道(dao)以及(ji)電纜(lan)、光纜(lan)等(deng)。


  ②. 若有地下(xia)水和管(guan)道工程泄水情況,應做好排(pai)水設施、機具和材料等的(de)準備工作(zuo)。


  ③. 做好隱蔽工程交底和安全技術(shu)交底工作。



 2. 施(shi)工(gong)注意事(shi)項


  ①. 拋土距坑邊不(bu)(bu)得少于(yu)0.8m,高度不(bu)(bu)得超(chao)過1.5m.


  ②. 施工(gong)中如(ru)發現有不(bu)明管(guan)道或不(bu)明物體應立即停止開挖,與(yu)有關部(bu)門聯系后妥善處理方可繼續施工(gong)。


  ③. 經常(chang)檢(jian)查溝槽邊坡。發現有裂(lie)紋和落土情況時,應立即采取安全防(fang)護措施或減(jian)小邊坡。


  ④. 在(zai)有地下水(shui)的區域(yu)或雨季施工時(shi)(shi),應(ying)有排水(shui)措施,特別是濕陷(xian)性黃土、膨脹(zhang)土等(deng)對水(shui)敏感性強(qiang)的土壤(rang),更應(ying)及時(shi)(shi)排水(shui)。


  ⑤. 當開挖溝槽(cao)較深(shen)或距建筑物、構(gou)筑物較近時(shi),應(ying)與(yu)建筑結構(gou)有關單(dan)位聯系(xi),采取相應(ying)的(de)技術措施,必要時(shi)應(ying)修改溝槽(cao)位置。


  ⑥. 在地(di)溝中作業時,夜間照明電壓不得高(gao)于12V.


  ⑦. 在(zai)溝(gou)槽(cao)中同(tong)時(shi)作業人員不得(de)少(shao)于2人。不得(de)在(zai)溝(gou)槽(cao)內坐臥休息,冬季不得(de)在(zai)溝(gou)槽(cao)內取暖。


  ⑧. 開挖(wa)(wa)管道溝(gou)槽或(huo)路(lu)塹(qian)時,要(yao)根據(ju)土質(zhi)、地(di)下水(shui)情況和(he)開挖(wa)(wa)深度,確定合理(li)的邊(bian)坡坡度。


  ⑨. 挖掘土方應(ying)自上而下進行(xing),嚴禁采用挖空(kong)底腳、上部塌落的違規操(cao)作方法。


  ⑩. 可能導致(zhi)土方坍塌的(de)原因有以下幾種,施工時應(ying)注意防(fang)范(fan)。


    a. 溝槽兩側(ce)堆積浮土太多,超過土壤承受(shou)能力。


    b. 地下水(shui)位(wei)較高(gao),或(huo)雨、雪水(shui)浸人土壤,使土壤失去穩定性。


    c. 距(ju)房屋或(huo)(huo)堆(dui)積物(wu)較(jiao)近,其作用(yong)力(li)超過了溝(gou)槽(cao)或(huo)(huo)路塹土壤的(de)承載極限。


    d. 施工(gong)中所(suo)確定的邊(bian)坡坡度較小,與(yu)實際情況不(bu)符。



 3. 土方開(kai)挖和回填的安全技術要(yao)求

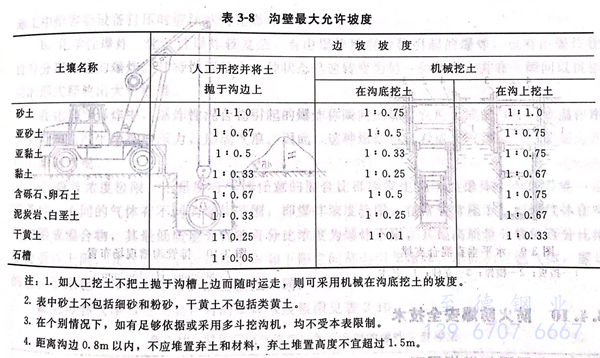

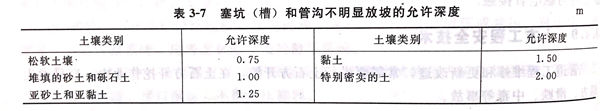

  ①. 當土壤濕度(du)正常、土質良好且無地下(xia)水(shui)影響(xiang),若(ruo)開(kai)挖(wa)深(shen)度(du)不超過表(biao)3-7的(de)(de)規(gui)定時,可(ke)不設(she)支撐,也不必明顯(xian)放坡,若(ruo)開(kai)挖(wa)深(shen)度(du)超過表(biao)3-7的(de)(de)規(gui)定,可(ke)根據土質和(he)施工的(de)(de)具體(ti)情(qing)況參照表(biao)3-8的(de)(de)規(gui)定放坡。

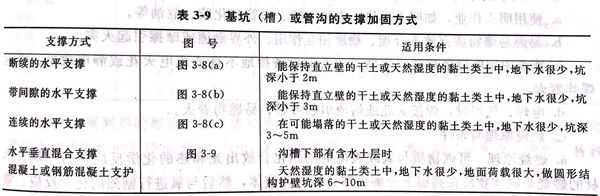

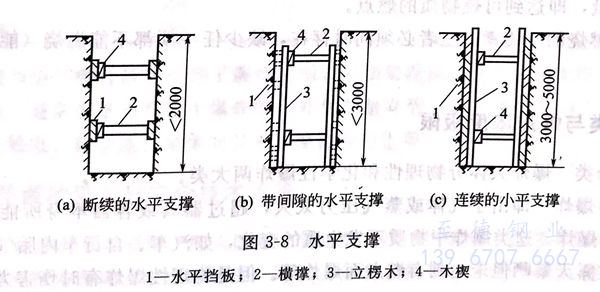

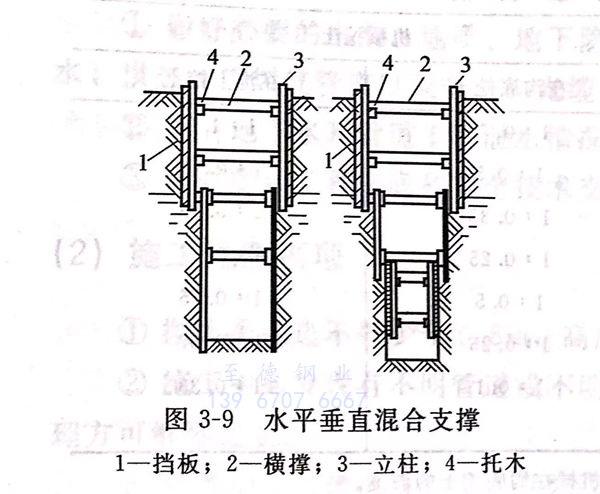

  ②. 場地條件限制挖方(fang)(fang)不允(yun)許放坡時,則應(ying)采(cai)用支(zhi)撐加固。支(zhi)撐好一層下挖一層。支(zhi)撐的加固方(fang)(fang)法可參照表3-9及圖3-8、圖3-9。





  ③. 在緊靠溝(gou)(gou)槽邊緣,不應(ying)(ying)行走和安放施工(gong)機械,若(ruo)采用汽車吊(diao)下管(guan),汽車吊(diao)的(de)現場布置應(ying)(ying)按(an)圖3-10的(de)要(yao)求(qiu)進行,并應(ying)(ying)留(liu)不小于800mm的(de)溝(gou)(gou)邊通道。

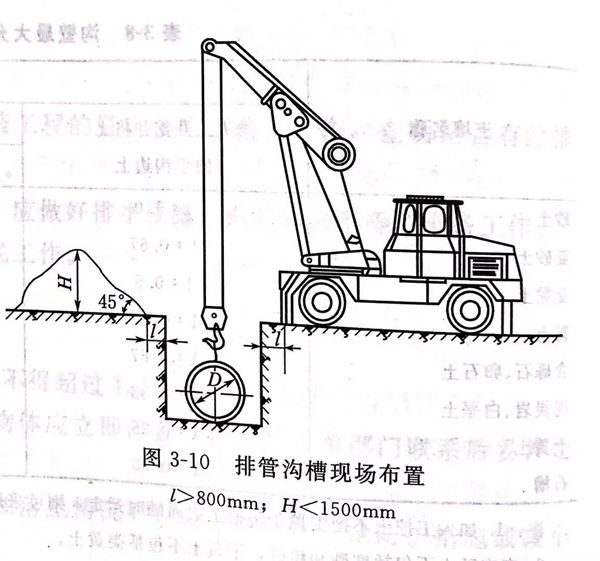

圖 10.jpg


  ④. 人工(gong)夯實時要動作一致,按照一定方向進行,每(mei)層填土厚(hou)度不得(de)大于200mm.


  ⑤. 當(dang)開挖(wa)溝(gou)槽遇有(you)(you)地下管線(xian)和溝(gou)邊有(you)(you)電桿(gan)時,應(ying)采(cai)取保護措施(shi)。
