不銹鋼久久99國產精品久久99果凍傳媒:管道補償器安裝主要有自然補償器安裝、波紋補償器安裝、套筒式補償器安裝和球形補償器安裝這三大類。


 1. 自然(ran)補償(chang)器安(an)裝


 自然補(bu)(bu)償器(qi)有L形、Z形及方(fang)(fang)形3種,管(guan)段中90°~150°彎(wan)管(guan)稱(cheng)為L形補(bu)(bu)償器(qi),管(guan)段中兩個相(xiang)反方(fang)(fang)向90°彎(wan)管(guan)稱(cheng)為Z形補(bu)(bu)償器(qi),結構如圖3-29所示(shi)。L形補(bu)(bu)償器(qi)的(de)補(bu)(bu)償性能如表3-18所示(shi)。

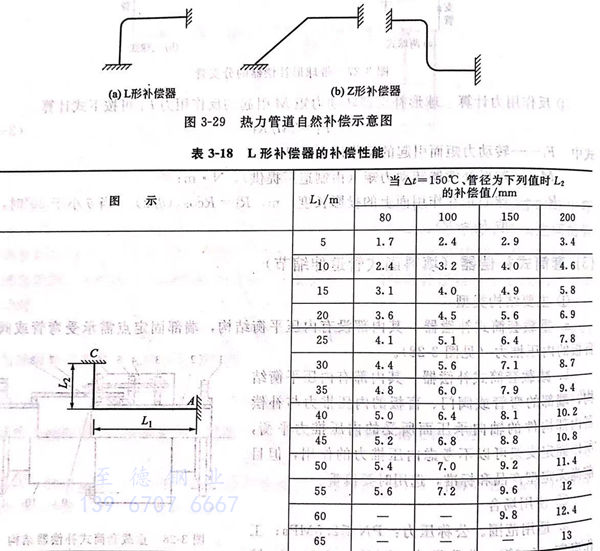

圖 29.jpg


 方形(xing)補償(chang)器(qi)是(shi)由同一平面(mian)內4個90°彎管構成的,依靠彎管變形(xing)來消除熱應力及(ji)補償(chang)熱伸(shen)長,其(qi)材質與所(suo)在管道相同。方形(xing)補償(chang)器(qi)有四種結構形(xing)式,其(qi)尺寸及(ji)伸(shen)縮量如表3-19所(suo)示(shi)。

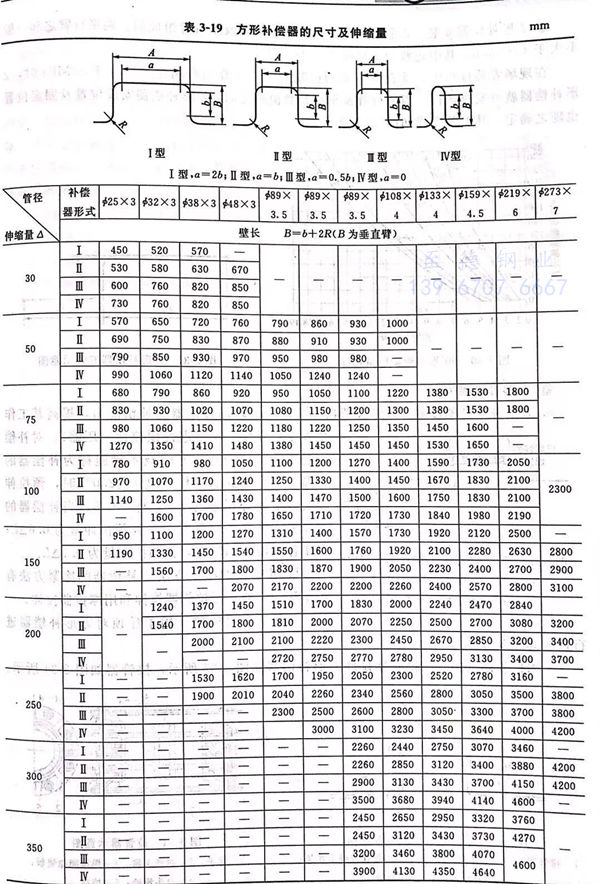

表 19.jpg


  ①. L形(xing)補償(chang)器安裝  L形(xing)補償(chang)器只要能確定好兩端(duan)的(de)固定支架(jia),就可使其(qi)起到熱伸長的(de)作用。L形(xing)補償(chang)器的(de)長臂長度(du)一般不超過20~25m。

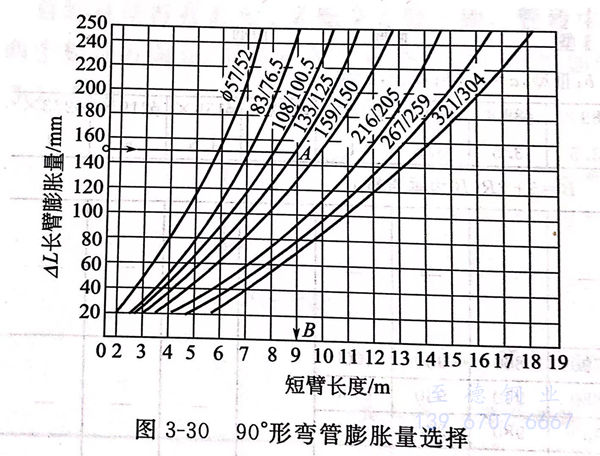

      L形補償器短臂可以(yi)用(yong)查圖(tu)方法求(qiu)得,如(ru)圖(tu)3-30所示(shi)。


圖 30.jpg


       當L形補償器(qi)的長(chang)、短臂確(que)定后,固定支架的位(wei)置也(ye)就確(que)定了,就可進行安(an)裝(zhuang)。


  ②. Z形(xing)(xing)補(bu)償器安(an)裝 Z形(xing)(xing)補(bu)償器是由兩個(ge)平(ping)行臂(bei)及(ji)垂(chui)直臂(bei)組成(cheng)的。兩平(ping)行臂(bei)之和一(yi)般不大于40~50m,其中短(duan)臂(bei)約占總長的1/4~1/2。

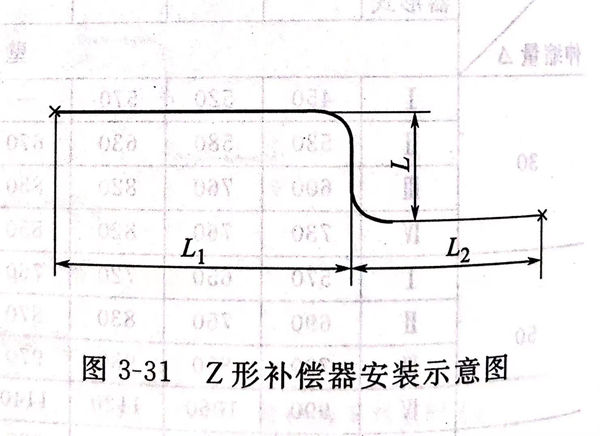

  在現場安(an)裝(zhuang)過程中,垂直臂(bei)(bei)一(yi)般為(wei)已知(zhi)數,當計算出彎(wan)曲應力(li)不大于80MPa時,Z形補償器就可安(an)全運行。當平(ping)行臂(bei)(bei)及垂直臂(bei)(bei)數值確定后,Z形補償器安(an)裝(zhuang)位置(zhi)及固定位置(zhi)也隨之確定。其安(an)裝(zhuang)方式如圖3-31所示(shi)。


圖 31.jpg


  ③. 方形補償器安裝


    a. 方形補償器(qi)的(de)冷緊


     方(fang)形補(bu)(bu)償(chang)(chang)(chang)器(qi)安裝(zhuang)前,為(wei)(wei)增加補(bu)(bu)償(chang)(chang)(chang)器(qi)的(de)補(bu)(bu)償(chang)(chang)(chang)能力(li),提高其(qi)工(gong)作的(de)安全可靠性(xing),需要進行(xing)(xing)預(yu)拉(la)(la)伸(shen)(壓縮)。對(dui)補(bu)(bu)償(chang)(chang)(chang)器(qi)進行(xing)(xing)冷(leng)拉(la)(la)(或冷(leng)壓)的(de)技術(shu)措施稱為(wei)(wei)補(bu)(bu)償(chang)(chang)(chang)器(qi)的(de)冷(leng)緊。當(dang)補(bu)(bu)償(chang)(chang)(chang)器(qi)的(de)工(gong)作溫度(du)t≤250℃時,預(yu)拉(la)(la)伸(shen)量(liang)為(wei)(wei)補(bu)(bu)償(chang)(chang)(chang)器(qi)補(bu)(bu)償(chang)(chang)(chang)量(liang)的(de)1/2,即(ji)ΔL/2;當(dang)補(bu)(bu)償(chang)(chang)(chang)器(qi)的(de)工(gong)作溫度(du)為(wei)(wei)250~450℃時,其(qi)預(yu)拉(la)(la)伸(shen)量(liang)為(wei)(wei)0.6ΔL;當(dang)工(gong)作溫度(du)t>450℃,其(qi)預(yu)拉(la)(la)伸(shen)量(liang)為(wei)(wei)0.7ΔL.


    b. 補償器的冷緊(jin)方法


    · 用(yong)千斤頂(ding)(ding)拉(la)(la)伸  用(yong)千斤頂(ding)(ding)對方形補償器進(jin)行拉(la)(la)伸如圖 3-32所示。

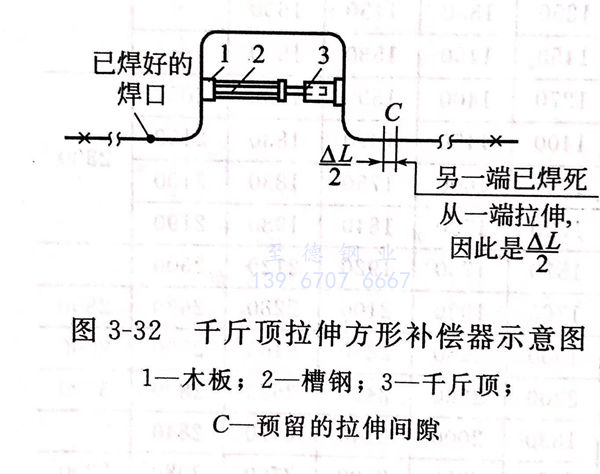

圖 32.jpg



    · 用拉(la)管(guan)器(qi)拉(la)伸  用拉(la)管(guan)器(qi)拉(la)伸方(fang)形補償器(qi)如(ru)圖 3-33所示(shi)(shi),拉(la)管(guan)器(qi)如(ru)圖 3-34 所示(shi)(shi)。

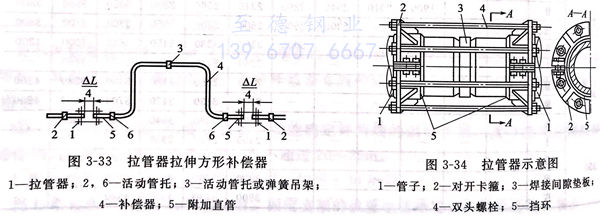

圖 33.jpg


    采用帶螺(luo)(luo)(luo)栓的(de)拉管器進(jin)行拉伸(shen)(shen),是(shi)將(jiang)一塊厚度等于預拉伸(shen)(shen)量的(de)木塊或木墊(dian)圈類的(de)物品(pin)放在(zai)(zai)冷(leng)拉接(jie)口間隙中(zhong),再在(zai)(zai)接(jie)口兩側的(de)管壁(bi)上(shang)分別(bie)焊上(shang)擋(dang)環,然后把拉管器的(de)拉爪卡在(zai)(zai)擋(dang)環上(shang),在(zai)(zai)拉爪孔內穿入加長雙頭螺(luo)(luo)(luo)栓,用螺(luo)(luo)(luo)母上(shang)緊(jin),并將(jiang)木塊夾緊(jin)。待管道上(shang)其他部件全部安裝好后,把冷(leng)緊(jin)口的(de)木墊(dian)拿掉,勻稱地擰緊(jin)螺(luo)(luo)(luo)母,使接(jie)口間隙達到焊接(jie)時的(de)對口要求。

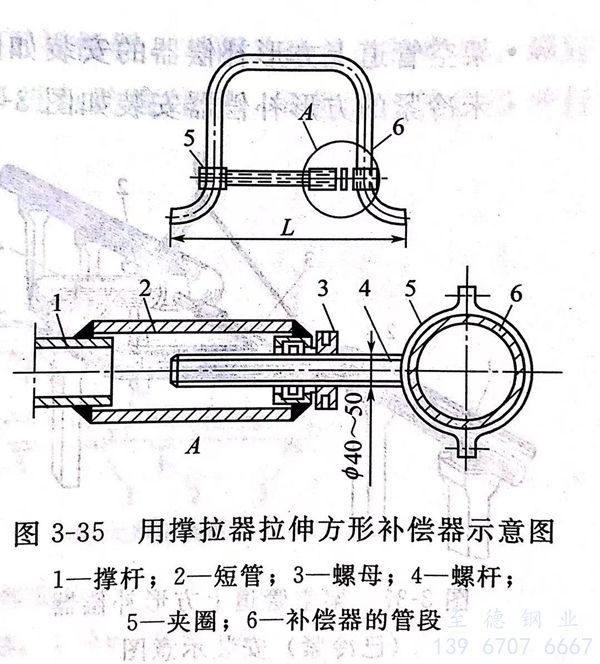

    · 用(yong)撐拉(la)器拉(la)伸(shen)  用(yong)撐拉(la)器拉(la)伸(shen)方形補償(chang)器如圖3-35所(suo)示。

圖 35.jpg


   c. 補償(chang)器的(de)安(an)裝

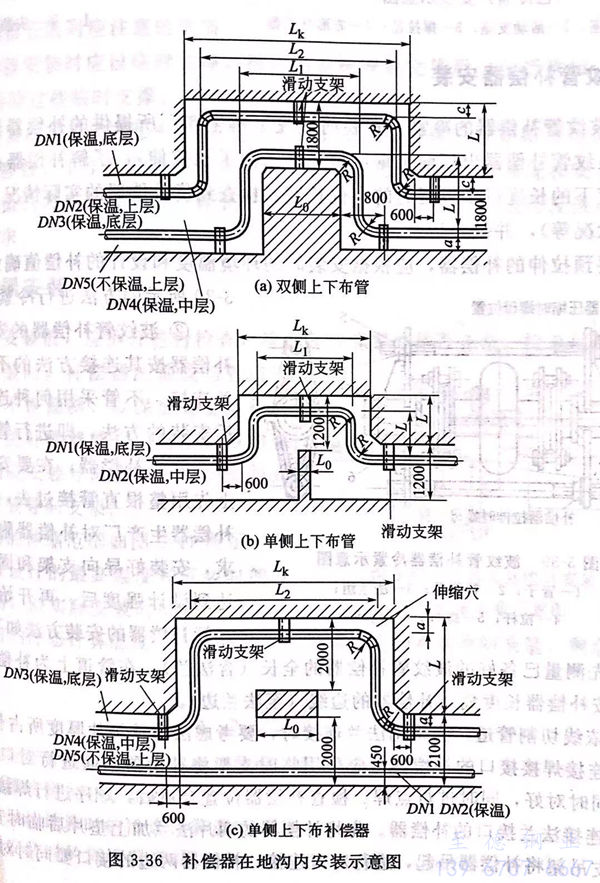

  · 在(zai)地(di)溝內補償器安裝如(ru)圖3-36所示。

圖 36.jpg

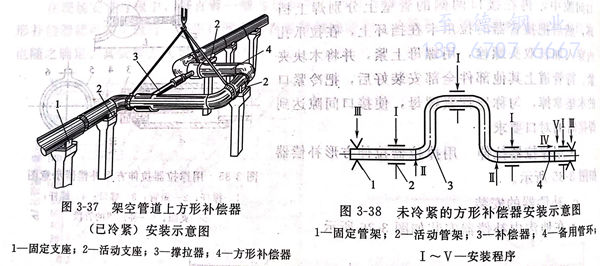

  · 架空管(guan)道上方形補償器的安裝(zhuang)如圖3-37所示。


圖 37.jpg


  · 未冷緊的方(fang)形補償器安裝如(ru)圖3-38所示。



  2. 波紋管補償器安裝


   ①. 波紋管補償器的冷緊(jin)


   安裝前應先了(le)解生(sheng)產廠(chang)所提(ti)供(gong)的補(bu)償(chang)器(qi)預拉伸(shen)情況(有(you)些廠(chang)家在波紋管補(bu)償(chang)器(qi)出廠(chang)前根據(ju)用戶要求已(yi)做(zuo)了(le)預拉伸(shen)),了(le)解補(bu)償(chang)器(qi)在最高工作溫(wen)度(du)(du)和最低溫(wen)度(du)(du)下的長度(du)(du)以及供(gong)貨(huo)時的定位長度(du)(du),檢查到貨(huo)補(bu)償(chang)器(qi)的實際情況(長度(du)(du)、定桿數量及受力狀(zhuang)況等(deng)),并做(zuo)好記錄。

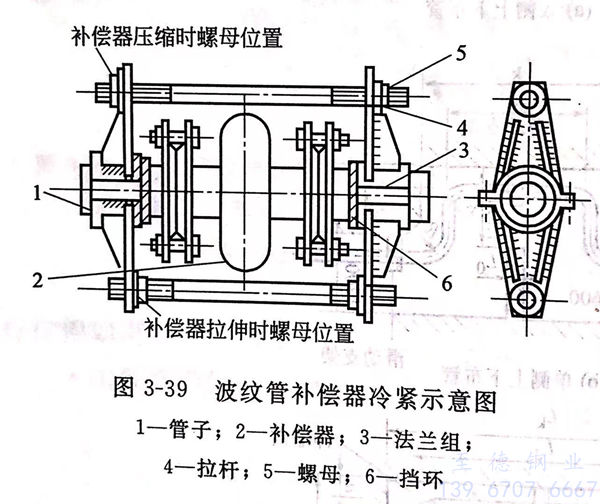

    需(xu)要預拉伸的(de)(de)補償器,應根據(ju)安裝時的(de)(de)環境溫度和設(she)計的(de)(de)補償值確定出冷緊(jin)值,按(an)圖補償器壓縮(suo)時螺母位置3-39 所示的(de)(de)方法進(jin)行冷緊(jin)。


圖 39.jpg


   ②. 波(bo)紋管(guan)補償器(qi)的安裝方法(fa)


   波(bo)紋(wen)管(guan)補償(chang)(chang)器(qi)(qi)(qi)按(an)其連接(jie)(jie)方法的(de)(de)不(bu)同(tong)分為焊接(jie)(jie)和法蘭連接(jie)(jie)。不(bu)管(guan)采用(yong)何(he)種連接(jie)(jie),通常都采用(yong)后安(an)裝(zhuang)(zhuang)的(de)(de)方法,即進行管(guan)道安(an)裝(zhuang)(zhuang)時,先不(bu)安(an)裝(zhuang)(zhuang)波(bo)紋(wen)補償(chang)(chang)器(qi)(qi)(qi)。在要(yao)(yao)安(an)裝(zhuang)(zhuang)補償(chang)(chang)器(qi)(qi)(qi)的(de)(de)位置上先用(yong)整根直管(guan)接(jie)(jie)過去(qu),并按(an)設(she)計要(yao)(yao)求和補償(chang)(chang)器(qi)(qi)(qi)生產廠對(dui)補償(chang)(chang)器(qi)(qi)(qi)附近支(zhi)(zhi)架的(de)(de)設(she)置要(yao)(yao)求,安(an)裝(zhuang)(zhuang)好導(dao)向支(zhi)(zhi)架和固定(ding)支(zhi)(zhi)架,待支(zhi)(zhi)架達(da)到設(she)計強度(du)后,再開始(shi)安(an)裝(zhuang)(zhuang)補償(chang)(chang)器(qi)(qi)(qi)。波(bo)紋(wen)管(guan)補償(chang)(chang)器(qi)(qi)(qi)的(de)(de)安(an)裝(zhuang)(zhuang)方法如下。


   a. 先測量已備好的波紋(wen)管補(bu)償器(qi)(qi)的全長(chang)(含法蘭(lan)(lan)),在管道(dao)上為補(bu)償器(qi)(qi)安裝劃出(chu)定(ding)位中線,按補(bu)償器(qi)(qi)長(chang)度劃出(chu)補(bu)償器(qi)(qi)的邊線(至(zhi)法蘭(lan)(lan)邊)。


   b. 依(yi)線切割管道。當采用法蘭連接時,要(yao)考慮法蘭及墊片厚度(du)(du)所(suo)占(zhan)長度(du)(du)。


   C. 連接(jie)焊(han)接(jie)接(jie)口(kou)的補(bu)償(chang)(chang)器,應(ying)采用臨時支架將(jiang)補(bu)償(chang)(chang)器吊起進(jin)行(xing)對口(kou),補(bu)償(chang)(chang)器兩邊的接(jie)口(kou)要同(tong)時對好,同(tong)時進(jin)行(xing)點焊(han)。檢(jian)查補(bu)償(chang)(chang)器位(wei)置合適后,順序(xu)進(jin)行(xing)焊(han)接(jie)。


   d. 連(lian)接法蘭(lan)接口(kou)(kou)的補(bu)(bu)償器(qi)(qi)。先將(jiang)補(bu)(bu)償器(qi)(qi)的兩(liang)片法蘭(lan)加上(shang)墊片后(hou)臨(lin)時(shi)(shi)安裝在(zai)補(bu)(bu)償器(qi)(qi)上(shang)用(yong)臨(lin)時(shi)(shi)支吊架將(jiang)補(bu)(bu)償器(qi)(qi)吊起,進(jin)(jin)行對(dui)口(kou)(kou)連(lian)接,補(bu)(bu)償器(qi)(qi)兩(liang)邊的接口(kou)(kou)要同時(shi)(shi)對(dui)好,同時(shi)(shi)進(jin)(jin)行點部(bu),在(zai)檢查(cha)(cha)補(bu)(bu)償器(qi)(qi)位置(zhi)合適后(hou),卸開法蘭(lan)螺栓,放下補(bu)(bu)償器(qi)(qi),對(dui)兩(liang)片法蘭(lan)進(jin)(jin)行焊接。焊好后(hou)請理焊渣,檢查(cha)(cha)焊接質量,合格后(hou)再對(dui)內(nei)外焊口(kou)(kou)進(jin)(jin)行防腐處理,吊起法蘭(lan)補(bu)(bu)償器(qi)(qi)進(jin)(jin)行安裝。

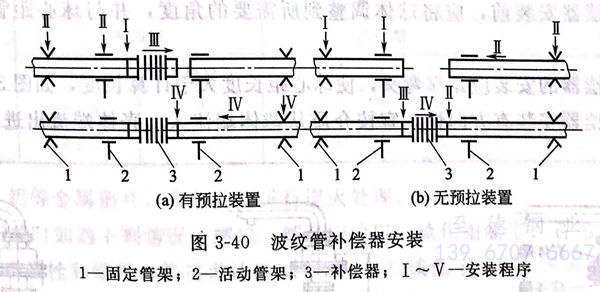

    波紋管補償器安裝如圖(tu)3-40所示(shi)。


圖 40.jpg


   ③. 波紋管(guan)補償器安裝(zhuang)時應注意的事項



   a. 波(bo)紋管補償器(qi)安裝(zhuang)時應設臨時支(zhi)(zhi)撐,待管道系統安裝(zhuang)完畢后(包(bao)括吹掃、清洗和水壓試(shi)驗),方可拆除這些臨時支(zhi)(zhi)撐。


   b. 波(bo)紋管補(bu)償(chang)器的(de)冷(leng)緊(jin)(jin)比(bi)方形補(bu)償(chang)器顯得更為重要,安裝前一定(ding)要搞清楚補(bu)償(chang)器的(de)性能(neng)、特(te)點、適用參數(shu)、工作范圍和(he)補(bu)償(chang)能(neng)力,再根據施工現場(chang)的(de)實際情況和(he)安裝時的(de)環境(jing)溫度(du)計(ji)算出冷(leng)緊(jin)(jin)值的(de)大小進行冷(leng)緊(jin)(jin)。對(dui)于廠家已做了(le)冷(leng)緊(jin)(jin)的(de)補(bu)償(chang)器應進行復(fu)核,檢(jian)驗一下是(shi)否滿足(zu)實際需(xu)求。



  3. 套筒式(shi)補償器安裝


  套(tao)筒(tong)式(shi)補(bu)償器安裝前,應拆開進行(xing)(xing)檢(jian)查,檢(jian)查其內部零件是(shi)否(fou)齊全,檢(jian)查填料是(shi)否(fou)完好和符合要求。安裝時(shi),補(bu)償器的軸線與(yu)管道(dao)軸線在(zai)同一直線上,不(bu)得偏斜,以(yi)保證管道(dao)運行(xing)(xing)時(shi)不(bu)致(zhi)偏離中(zhong)心線,使補(bu)償器能自由伸(shen)(shen)縮(suo)。雙向套(tao)筒(tong)式(shi)補(bu)償器的兩(liang)側(ce)(ce)應安裝導向支架(jia),單向套(tao)筒(tong)式(shi)補(bu)償器在(zai)伸(shen)(shen)管側(ce)(ce)安裝導向支架(jia)。


  套筒式補償(chang)器的(de)(de)伸縮(suo)范圍如圖(tu)3-41所(suo)示。補償(chang)器的(de)(de)補償(chang)值(zhi)是(shi)按設計(ji)的(de)(de)最高溫度和(he)安裝時(shi)(shi)的(de)(de)冷(leng)態(tai)溫度計(ji)算出來的(de)(de),但實際安裝時(shi)(shi)的(de)(de)環境溫度并不等于設計(ji)計(ji)算時(shi)(shi)的(de)(de)冷(leng)態(tai)計(ji)算溫度,因此安裝時(shi)(shi)應(ying)留有一定(ding)的(de)(de)剩余(yu)(yu)收(shou)縮(suo)余(yu)(yu)量,剩余(yu)(yu)收(shou)縮(suo)余(yu)(yu)量按下式計(ji)算。

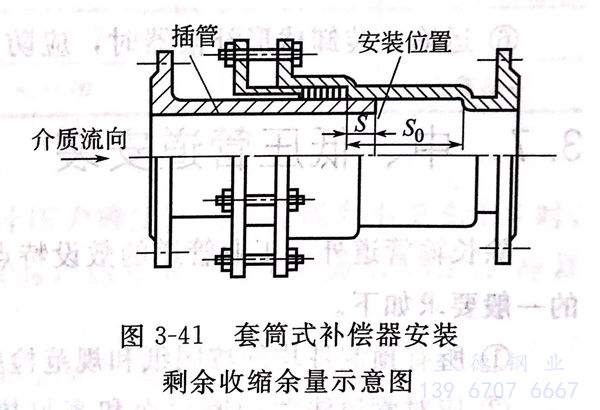

圖 41.jpg



 4. 球形補償(chang)器安裝(zhuang)


  球形補償器安裝應符合以下規(gui)定。

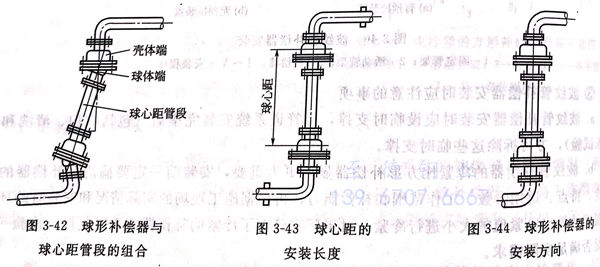

  ①. 球形(xing)補償(chang)器安裝前,應將球體調整到所(suo)需要的角度,并(bing)與(yu)球心距管(guan)段組成(cheng)一(yi)體,如圖3-42所(suo)示(shi)。


圖 42.jpg


  ②. 球形補償(chang)器的安(an)裝應緊靠彎頭,使球心距長(chang)度大于計算長(chang)度,如圖3-43所示。


  ③. 球(qiu)形補償器安裝有方向(xiang)性,宜(yi)按介(jie)質(zhi)從球(qiu)體端流(liu)入、殼(ke)體端流(liu)出進行安裝,如圖3-44所(suo)示。


  ④. 垂直安裝球形補(bu)償器時(shi),殼體端應在上方。


  ⑤. 緊靠球形(xing)補(bu)償器的兩側(ce)應安(an)裝滑動(dong)支(zhi)架(jia),其余為(wei)導(dao)向支(zhi)架(jia),固定支(zhi)架(jia)應按設計要(yao)求進行。


  ⑥. 運輸、裝卸球(qiu)形補償器時,應防止碰撞,嚴禁(jin)野蠻裝卸。
