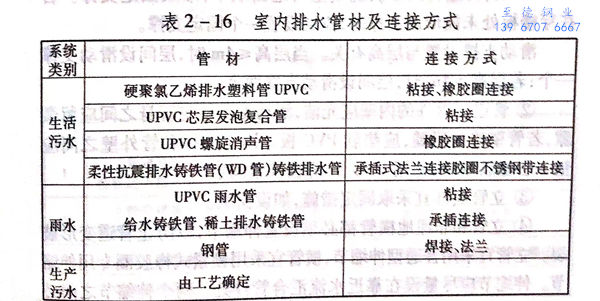

室內排水管(guan)道常用管(guan)材及(ji)連接方(fang)式,如(ru)表2-16所列。


表 16.jpg


室(shi)內排水管道施工工藝(yi)流程(cheng):


 施(shi)工準(zhun)備→埋地管安(an)裝(zhuang)→干(gan)管安(an)裝(zhuang)→立管安(an)裝(zhuang)→橫支管安(an)裝(zhuang)→器具支管安(an)裝(zhuang)→灌水(shui)試(shi)(shi)驗→通水(shui)通球試(shi)(shi)驗。


1. 硬(ying)聚乙烯排水塑(su)料管安裝


 a. 埋地管道


  ①. 鋪設埋地管宜分(fen)兩段進行,第一段先做±0.00以下(xia)的(de)室內部分(fen)至(zhi)伸出外(wai)墻為止,伸出外(wai)墻的(de)管道不得小于250mm,待土(tu)建施(shi)工(gong)結束后,再從外(wai)墻邊(bian)鋪設第二段管道接人室內檢查井。


  ②. 埋地管(guan)的管(guan)溝底面應平整,無突出(chu)的尖硬物。一(yi)般可做100mm~150mm砂墊層,墊層寬度不小于管(guan)徑的2.5倍,坡(po)度與管(guan)道(dao)坡(po)度相同。管(guan)道(dao)灌水試(shi)驗(yan)合格后(hou),方可在管(guan)道(dao)周圍(wei)填(tian)砂,填(tian)砂至(zhi)管(guan)頂以上(shang)至(zhi)少100mm處。


  ③. 埋(mai)(mai)地管穿(chuan)越基(ji)礎(chu)預留孔洞時(shi),管頂上部凈空不得小(xiao)于150mm,埋(mai)(mai)地管穿(chuan)地下(xia)室外墻時(shi)應設(she)剛(柔)性防水套管。


 b. 立(li)管


  ①. 塑料(liao)管(guan)道(dao)支(zhi)(zhi)(zhi)(zhi)撐(cheng)分(fen)為固定支(zhi)(zhi)(zhi)(zhi)撐(cheng)和(he)滑(hua)(hua)動(dong)(dong)支(zhi)(zhi)(zhi)(zhi)撐(cheng)兩(liang)(liang)種。立管(guan)的(de)固定支(zhi)(zhi)(zhi)(zhi)撐(cheng)每層設(she)(she)(she)一(yi)個(ge)。立管(guan)穿樓板處應加裝(zhuang)止水(shui)翼環,用C20細石混凝(ning)土分(fen)層澆筑填補,第(di)一(yi)次為樓板厚度的(de)2/3,待強度達到1.2MPa后(hou),再進行第(di)二次澆筑至與地面(mian)取平,形成固定支(zhi)(zhi)(zhi)(zhi)撐(cheng)。若(ruo)在穿樓板處未能形成支(zhi)(zhi)(zhi)(zhi)撐(cheng)時(shi),應層設(she)(she)(she)置一(yi)個(ge)固定支(zhi)(zhi)(zhi)(zhi)撐(cheng)。滑(hua)(hua)動(dong)(dong)支(zhi)(zhi)(zhi)(zhi)撐(cheng)設(she)(she)(she)置與層高(gao)有關(guan)。當層高(gao)≤4m時(shi),層間設(she)(she)(she)滑(hua)(hua)動(dong)(dong)支(zhi)(zhi)(zhi)(zhi)撐(cheng)一(yi)個(ge);若(ruo)層高(gao)>4m時(shi),層間設(she)(she)(she)滑(hua)(hua)動(dong)(dong)支(zhi)(zhi)(zhi)(zhi)撐(cheng)兩(liang)(liang)個(ge)。


  ②. 管(guan)道支(zhi)撐件(jian)(jian)的內壁(bi)應(ying)光潔,滑動支(zhi)撐件(jian)(jian)與(yu)管(guan)身之間(jian)應(ying)留(liu)微隙,若(ruo)管(guan)壁(bi)略為粗糙,應(ying)墊軟PVC板。固(gu)定支(zhi)撐和管(guan)外壁(bi)之間(jian)應(ying)墊一層橡膠軟墊,并用U形卡(ka)、螺栓擰緊固(gu)定。


  ③. 立(li)管(guan)底部宜采取固定措施,如設支墩。

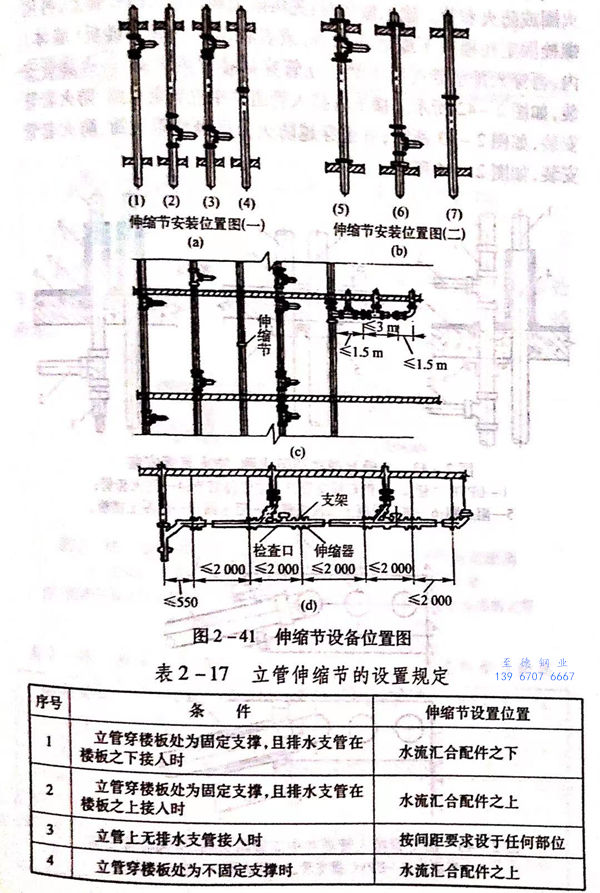

  ④. 立管(guan)和非(fei)埋地橫(heng)管(guan)都必須設(she)置伸縮(suo)(suo)(suo)節(jie)(jie),以(yi)防止管(guan)道變形(xing)破裂。立管(guan)宜(yi)采用(yong)普通(tong)型伸縮(suo)(suo)(suo)節(jie)(jie),橫(heng)管(guan)宜(yi)采用(yong)鎖緊式橡膠圈專(zhuan)用(yong)伸縮(suo)(suo)(suo)節(jie)(jie)。伸縮(suo)(suo)(suo)節(jie)(jie)應盡量設(she)在靠近(jin)水流匯合管(guan)件處(chu)。兩個(ge)(ge)伸縮(suo)(suo)(suo)節(jie)(jie)之間必須設(she)置一個(ge)(ge)固定支撐。伸縮(suo)(suo)(suo)節(jie)(jie)設(she)置規定見圖2-41和表2-17。

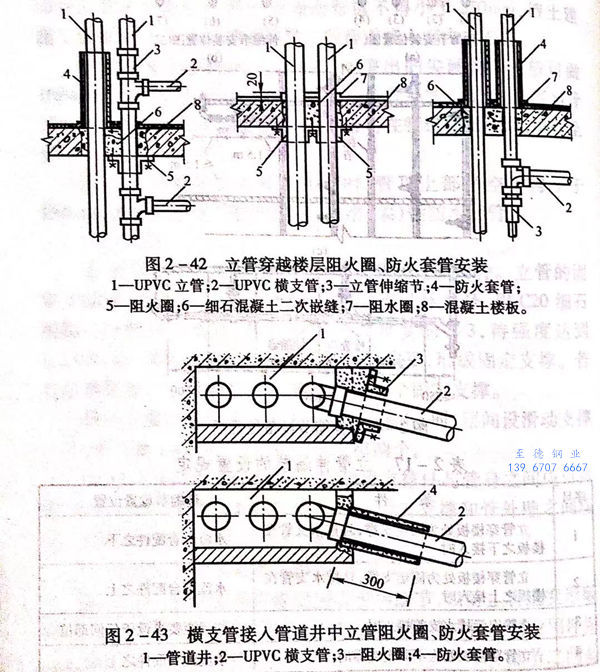

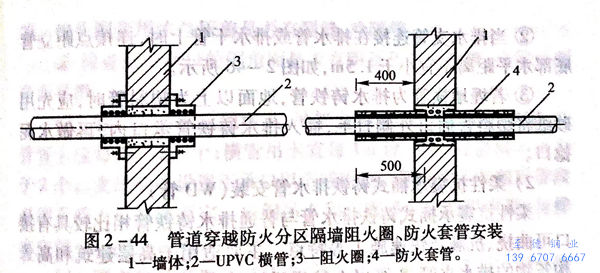

  ⑤. 當(dang)立(li)管(guan)(guan)(guan)(guan)明設且D.>110mm時,在樓板(ban)(ban)貫穿(chuan)部(bu)位應設置阻(zu)(zu)火(huo)(huo)(huo)圈(quan)或防(fang)火(huo)(huo)(huo)套管(guan)(guan)(guan)(guan)。施(shi)工(gong)做法時:先將(jiang)阻(zu)(zu)火(huo)(huo)(huo)國(guo)套在UPVC管(guan)(guan)(guan)(guan)上,再(zai)用螺(luo)栓(shuan)固定(ding)在樓板(ban)(ban)下或墻(qiang)面兩側,或者(zhe)將(jiang)阻(zu)(zu)火(huo)(huo)(huo)圈(quan)理入(ru)樓板(ban)(ban)(墻(qiang)體)內,再(zai)穿(chuan)入(ru)排水(shui)管(guan)(guan)(guan)(guan)進行安裝(zhuang)(zhuang)。立(li)管(guan)(guan)(guan)(guan)穿(chuan)越樓層(ceng)阻(zu)(zu)火(huo)(huo)(huo)圈(quan)、防(fang)火(huo)(huo)(huo)套管(guan)(guan)(guan)(guan)安裝(zhuang)(zhuang),如圖(tu)(tu)2-42所示(shi)。橫(heng)支管(guan)(guan)(guan)(guan)接人(ren)管(guan)(guan)(guan)(guan)道(dao)井中立(li)管(guan)(guan)(guan)(guan)阻(zu)(zu)火(huo)(huo)(huo)圈(quan)、防(fang)大套管(guan)(guan)(guan)(guan)安裝(zhuang)(zhuang),如圖(tu)(tu)2-43所示(shi);管(guan)(guan)(guan)(guan)道(dao)穿(chuan)越防(fang)火(huo)(huo)(huo)分區隔墻(qiang)阻(zu)(zu)火(huo)(huo)(huo)圈(quan)、防(fang)火(huo)(huo)(huo)套管(guan)(guan)(guan)(guan)安裝(zhuang)(zhuang),如圖(tu)(tu)2-44所示(shi)。





 c. 橫、支(zhi)管

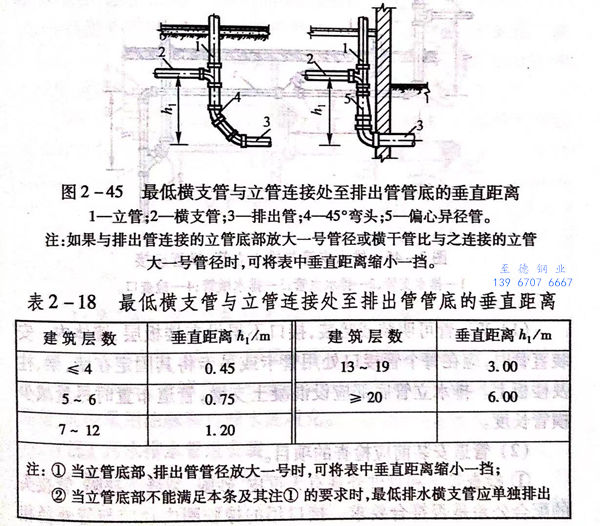

  ①. 排(pai)水立管(guan)(guan)僅置(zhi)伸頂通氣(qi)管(guan)(guan)時,最低層橫支管(guan)(guan)與(yu)立管(guan)(guan)連接處(chu)至排(pai)出管(guan)(guan)管(guan)(guan)底(di)的垂(chui)直距(ju)離(li)不得小于(yu)表(biao)2-18規定,如圖2-45所示。

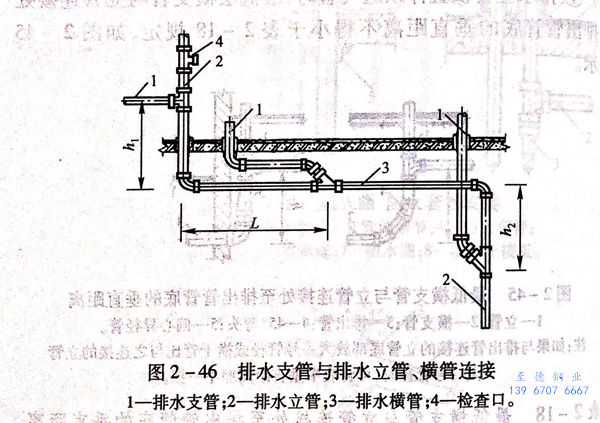

  ②. 當(dang)排水(shui)支(zhi)管(guan)連接在排水(shui)管(guan)或排水(shui)干管(guan)上時(shi),連接點(dian)距立管(guan)底部(bu)水(shui)平距離不(bu)宜小于1.5m,如圖2-46所示(shi)。




  ③. 若埋地橫(heng)管為(wei)排(pai)水鑄鐵(tie)(tie)管,地面(mian)以上為(wei)塑料管時,應(ying)先用砂紙(zhi)將塑料管插口(kou)外側打毛,插入排(pai)水鑄鐵(tie)(tie)管承口(kou)內,再(zai)做水泥捻口(kou)。


2. 柔性抗(kang)震承插(cha)式鑄鐵排水管(guan)安裝(zhuang)(WD管(guan))


  柔性抗(kang)震承插式鑄鐵排(pai)水(shui)管(guan)與普(pu)通排(pai)水(shui)鑄鐵管(guan)相比較具有接口可曲撓、抗(kang)震及快速施工等特點。主要適用于高層建筑(zhu)(zhu)和(he)高聳構筑(zhu)(zhu)物的排(pai)水(shui)立(li)管(guan),8級以上(shang)抗(kang)震設防的排(pai)水(shui)管(guan)道和(he)要求快速施工的施工場所。


  a. WD管(guan)可(ke)明裝(zhuang)或暗裝(zhuang),接(jie)口(kou)不得(de)設在(zai)樓板層、墻(qiang)(qiang)體內。安(an)裝(zhuang)直管(guan)時,應在(zai)每個管(guan)接(jie)口(kou)處用(yong)管(guan)卡(ka)或吊卡(ka)將其固定在(zai)墻(qiang)(qiang)、梁、柱及(ji)樓板上。排水(shui)立管(guan)底(di)部(bu)應設混凝土支墩,管(guan)道布置時盡量減少(shao)橫管(guan)長度。


  b. 管道安裝前(qian)應檢查的項(xiang)目(mu)


  ①. 檢查管子和管件外(wai)觀有無(wu)重皮、砂眼、裂縫(feng)等(deng)缺陷,管接(jie)頭(tou)的配合公差是否(fou)符合要求。接(jie)口用的橡膠圈內徑應與管外(wai)徑相等(deng)。接(jie)頭(tou)配套用法蘭壓蓋是否(fou)有裂縫(feng)、冷隔等(deng)。


  ②. 檢(jian)查管子承口的(de)倒(dao)角面是否有明顯凸凹(ao)和溝槽,應保(bao)證(zheng)倒(dao)角面平滑(hua)。


 3. 管子(zi)安(an)裝前應預埋支、吊架卡具,管道支架間距規定(ding)


   立管(guan)管(guan)卡(ka)應每2m設(she)一(yi)個;橫管(guan)吊卡(ka)宜每1m設(she)一(yi)個,每樓層不得(de)少于(yu)2個。支(zhi)吊架應設(she)置于(yu)承(cheng)口以下或附近。豎向彎頭與前后(hou)管(guan)段(duan)必須采(cai)用(yong)支(zhi)架整體固(gu)定(ding)。扁鋼吊卡(ka)和圓鋼吊卡(ka)應間隔(ge)設(she)置,與排水立管(guan)中(zhong)心間距0.4m~0.5m為宜。


 4. 管卡和吊卡為金屬材質,并由管材、管件(jian)生產廠家配套供應(ying)

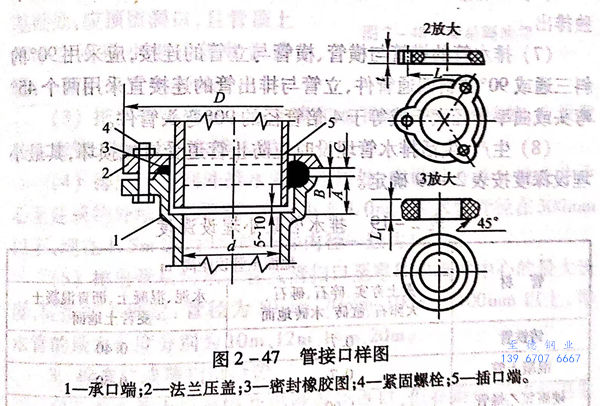

  為了方便(bian)安裝,法蘭壓蓋宜優先采用三耳式,管口大(da)樣(yang)圖(tu)(tu)如(ru)圖(tu)(tu)2-47所(suo)示。




5. 管(guan)道在(zai)樓(lou)、屋面板預留孔洞處,應設(she)置鋼(gang)套管(guan),其直徑(jing)應比立管(guan)大(da)50mm,套管(guan)宜高(gao)出地(di)面20mm,套和(he)上(shang)下(xia)口內側應倒(dao)成圓角,間隙采用油(you)麻和(he)石棉水泥(ni)填充。
