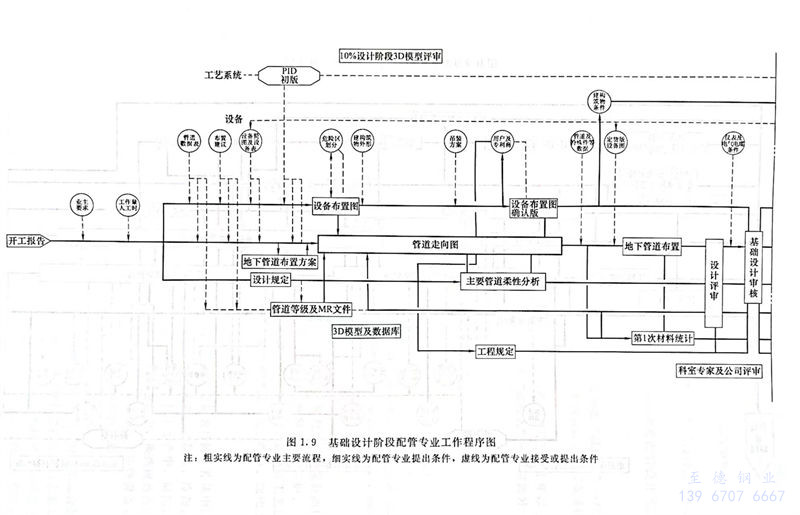

1. 基礎設計階段


 ①. 根據項目規(gui)定(ding)確定(ding)配管(guan)設計范圍(wei)、進度(du)要求,確定(ding)基礎設計深度(du)要求。


 ②. 估算(suan)工(gong)作量,確定專業(ye)設計(ji)負(fu)責人(ren)(ren)、設計(ji)人(ren)(ren)、校核人(ren)(ren)和審定人(ren)(ren)等人(ren)(ren)力資源(yuan)。


 ③. 制定(ding)(ding)配管(guan)設計工(gong)程(cheng)規(gui)定(ding)(ding),如裝置布置規(gui)定(ding)(ding)、管(guan)道(dao)布置規(gui)定(ding)(ding)、管(guan)道(dao)材料等級規(gui)定(ding)(ding)、管(guan)道(dao)隔熱設計規(gui)定(ding)(ding)、設備及(ji)管(guan)道(dao)涂漆規(gui)定(ding)(ding)等資料。


 ④. 管道應力工程師對(dui)需要進行應力計算的管道編制臨(lin)界管道一(yi)覽(lan)表。


 ⑤. 管(guan)道(dao)(dao)材料工程師根據(ju)工藝系統專業的管(guan)道(dao)(dao)及儀(yi)表(biao)流程圖和(he)管(guan)道(dao)(dao)數據(ju)表(biao)編(bian)制(zhi)管(guan)道(dao)(dao)材料等級(ji)規定。如需要3D配管(guan)設(she)計,則需要編(bian)制(zhi)管(guan)道(dao)(dao)材料數據(ju)庫。


 ⑥. 設計主要管道走向圖。在基礎設計的前期階段,需要對高溫、高壓、低溫、大口徑不銹鋼管(guan)道及影響設備布置的管道,進行初步的管道走向研究。


 ⑦. 確定(ding)管廊(lang)的寬度、層數和標高(gao),設計管廊(lang)管道走向(xiang)圖。


 ⑧. 提出基礎設計階段結(jie)構、建筑條(tiao)件。


 ⑨. 如(ru)果是(shi)3D配管設計,3D模型內一般(ban)需達到30%階段設計深度。


 ⑩. 提出基礎設(she)計階段管道材料匯總表(biao)。


 ?. 繪(hui)制基礎設計管道布置圖。


 ?. 參加基(ji)礎設(she)(she)計審(shen)查會,在基(ji)礎設(she)(she)計審(shen)查會上,業主審(shen)查基(ji)礎設(she)(she)計圖紙文件。根據審(shen)查意見,對圖紙文件進(jin)行補充修改后(hou),作(zuo)為(wei)詳細工程(cheng)設(she)(she)計的依據。

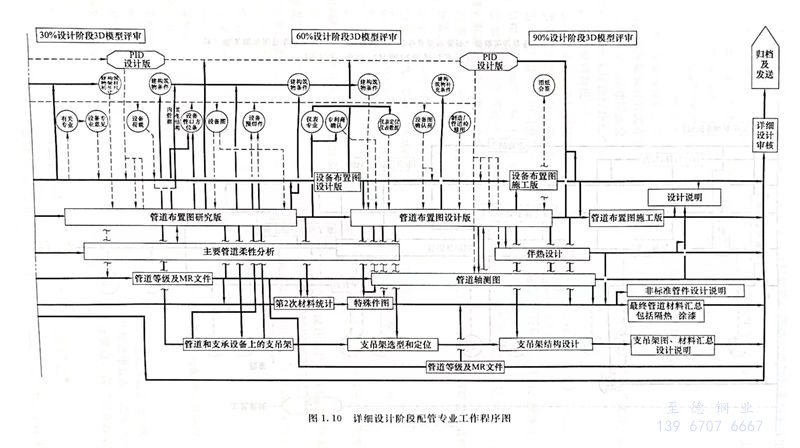

2. 詳細設計階段


 ①. 將(jiang)設備(bei)布置(zhi)圖提供(gong)給(gei)有關專(zhuan)業,完善詳細設計階段管道(dao)材料等(deng)級等(deng)工(gong)程規(gui)定(ding)。


 ②. 將裝置(zhi)進行分區(qu),確定分區(qu)設計人、校核(he)人和審核(he)(定)人。


 ③. 根(gen)據設備裝配圖以及(ji)各專業互提(ti)條件(jian)的(de)基礎上(如(ru)平(ping)臺梯子、開(kai)洞、預埋件(jian)、設備基礎、結構、儀表電氣(qi)、管口方位(wei)等資(zi)料)深化完善管道布置圖。


 ④. 如果是(shi)3D配管設(she)計,在配管提出(chu)結構(gou)載荷等設(she)計條件后,通常需達到(dao)60%階(jie)段設(she)計深度,有的項目要開展60%階(jie)段審核(he)會。


 ⑤. 管(guan)道材料工(gong)程師(shi)提出MR文件(jian)、特殊(shu)管(guan)件(jian)圖,管(guan)道應力專業(ye)工(gong)程師(shi)對管(guan)道柔性進行(xing)校核(he)、計算(suan),提出彈簧架、特殊(shu)管(guan)架等條件(jian)。


 ⑥. 設計管道(dao)軸(zhou)測圖。


 ⑦. 設計蒸(zheng)汽、熱水(shui)伴熱站布(bu)置圖,編制管道伴熱連接表。


 ⑧. 如(ru)果(guo)是3D配管設(she)計,在配管的(de)詳細設(she)計即將結束、準(zhun)備出正式施工(gong)圖紙文(wen)件(jian)前,通常需(xu)達到90%階段設(she)計深度,有的(de)項目要開展(zhan)90%階段審核會。


 ⑨. 在詳細設(she)計結束時,管(guan)道材(cai)(cai)(cai)料工程師進行管(guan)道材(cai)(cai)(cai)料匯(hui)總(zong),此次材(cai)(cai)(cai)料統計是配管(guan)專(zhuan)業所用(yong)全部材(cai)(cai)(cai)料(包(bao)括(kuo)輔助材(cai)(cai)(cai)料)的(de)最(zui)終(zhong)匯(hui)總(zong)。


 ⑩. 完成施(shi)工(gong)版設(she)備布(bu)置圖(tu)(tu)、管(guan)(guan)道(dao)平面布(bu)置圖(tu)(tu)、軸(zhou)測圖(tu)(tu)等設(she)計(ji)文件,編制圖(tu)(tu)紙(zhi)目錄(lu)和詳(xiang)細(xi)設(she)計(ji)說明(ming)書(shu)。管(guan)(guan)道(dao)設(she)計(ji)說明(ming)書(shu)應包(bao)括管(guan)(guan)道(dao)的(de)設(she)計(ji)原則、設(she)計(ji)思路、執(zhi)行規范、典型(xing)配管(guan)(guan)研究、典型(xing)的(de)管(guan)(guan)道(dao)柔性設(she)計(ji)數據、與儀表專業(ye)的(de)分工(gong)、識圖(tu)(tu)方法(圖(tu)(tu)例)、施(shi)工(gong)要求(qiu)、采購(gou)要求(qiu)、其他(ta)要說明(ming)的(de)問題等。


 ?. 設計文件整理校審會簽簽署。


 ?. 對詳(xiang)細設計文件存檔,打印藍(lan)圖發(fa)送到施工(gong)現場。


 ?. 到施工現場進行設計交(jiao)底。


基礎設計(ji)(ji)階(jie)段配管設計(ji)(ji)一般工(gong)作流程(cheng)(cheng)如圖(tu)(tu)1.9所(suo)示,詳細設計(ji)(ji)階(jie)段配管設計(ji)(ji)一般工(gong)作流程(cheng)(cheng)如圖(tu)(tu)1.10所(suo)示。



工(gong)程應(ying)用:配管設計文件編(bian)號錯誤引(yin)起施工(gong)漏項


  配管(guan)設(she)(she)計(ji)(ji)詳細設(she)(she)計(ji)(ji)圖紙(zhi)文件,編號(hao)排(pai)序(xu)編制(zhi)正確,才能讓現(xian)場施(shi)工(gong)人(ren)員方便地找到。某項目,因配管(guan)設(she)(she)計(ji)(ji)文件入庫存檔環節沒有認真(zhen)完成,設(she)(she)計(ji)(ji)文件編號(hao)和排(pai)序(xu)較(jiao)亂,連配管(guan)設(she)(she)計(ji)(ji)人(ren)自己都不能快速地找到某些(xie)圖紙(zhi)文件,造成施(shi)工(gong)現(xian)場漏施(shi)工(gong)部分管(guan)道,到“三查四定”時才發(fa)現(xian)。
