給水管(guan)道(dao)必須采用(yong)(yong)與管(guan)材相(xiang)適應的管(guan)件。生活給水系統材料必須達到飲用(yong)(yong)水衛生標準(zhun)。室內給水管(guan)材及連接方式(shi),如(ru)表(biao)2-13所列。


表 13.jpg


室(shi)內(nei)給(gei)水(shui)管道施工(gong)工(gong)藝流程:


  施工(gong)準備→埋地管(guan)(guan)(guan)安裝(zhuang)→平管(guan)(guan)(guan)安裝(zhuang)→立管(guan)(guan)(guan)安裝(zhuang)→支管(guan)(guan)(guan)安裝(zhuang)、管(guan)(guan)(guan)試(shi)水(shui)壓試(shi)驗(yan)→管(guan)(guan)(guan)道消(xiao)毒沖(chong)洗→竣工(gong)驗(yan)收(shou)


一、施工(gong)安(an)裝要求


1. 埋(mai)地管安裝

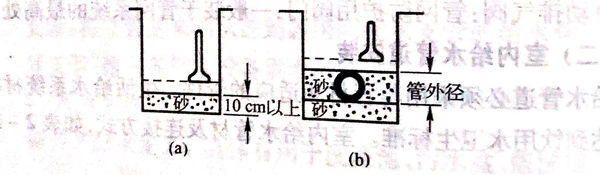

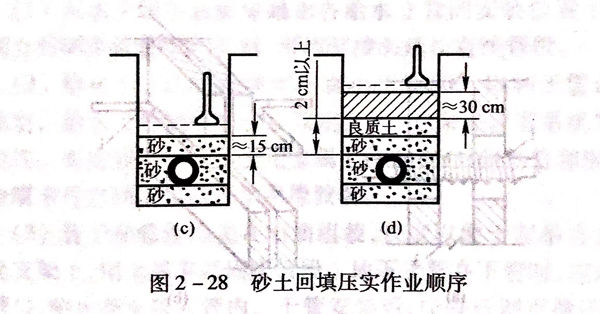

  a. 室(shi)內地坪±0.000以下(xia)(xia)的(de)管道(dao)敷設應(ying)分兩段(duan)進(jin)行(xing)。先進(jin)行(xing)地坪±0.000以下(xia)(xia)至(zhi)基礎(chu)外墻段(duan)的(de)鋪(pu)設;待土建結(jie)束后(hou),再(zai)進(jin)行(xing)戶(hu)外連結(jie)管的(de)鋪(pu)設。鋪(pu)設管道(dao)的(de)溝(gou)底應(ying)平整,不(bu)得有突出的(de)尖硬(ying)物體(ti),溝(gou)底應(ying)鋪(pu)100mm厚的(de)砂墊層。埋地管回(hui)填(tian)時(shi),先用砂土或(huo)顆(ke)粒不(bu)大于(yu)12mm的(de)土壤(rang)回(hui)填(tian)至(zhi)管頂上側(ce)300mm處,以夯實后(hou)方可回(hui)填(tian)原土,其埋深不(bu)宜(yi)小于(yu)300mm,如圖2-28所示。

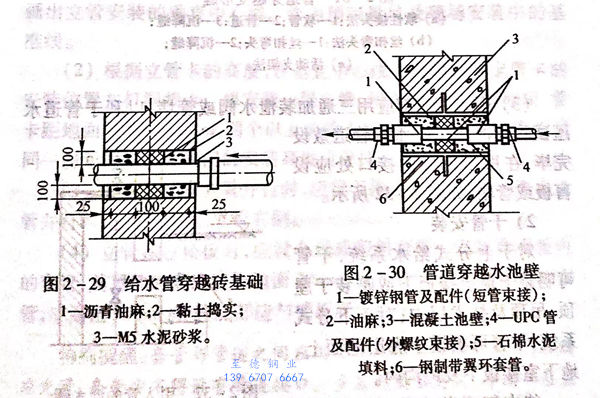

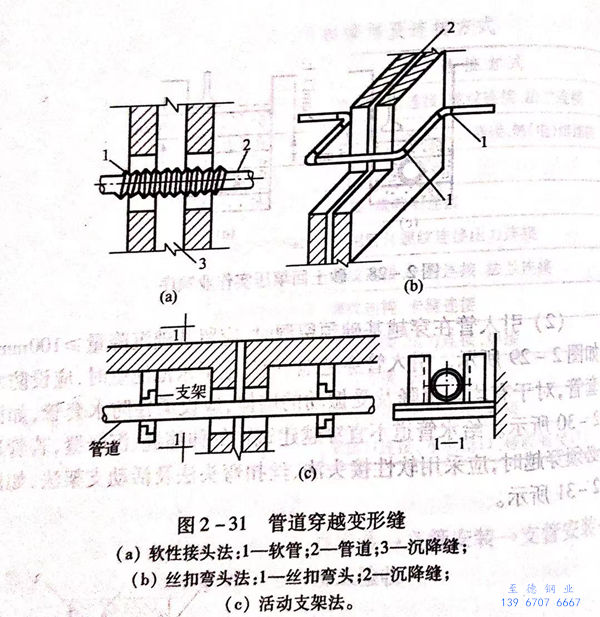

  b. 引入管(guan)在穿(chuan)越(yue)基礎(chu)預(yu)留時,應(ying)留基礎(chu)沉降量≥100mm,如圖2-29所(suo)示(shi)。引入管(guan)穿(chuan)越(yue)地(di)下室、地(di)下水池(chi)池(chi)壁時,應(ying)設防(fang)水套(tao)管(guan),對于有均勻沉降及(ji)受振動(dong)的墻體,應(ying)設柔性防(fang)水套(tao)管(guan),如圖2-30所(suo)示(shi)。給水管(guan)道(dao)不(bu)宜穿(chuan)越(yue)建筑物的伸縮(suo)縫、沉降縫,若管(guan)道(dao)必須(xu)穿(chuan)越(yue)時,應(ying)采用軟性接頭法、絲(si)扣彎(wan)頭法及(ji)活(huo)動(dong)支架法,如圖2-31所(suo)示(shi)。

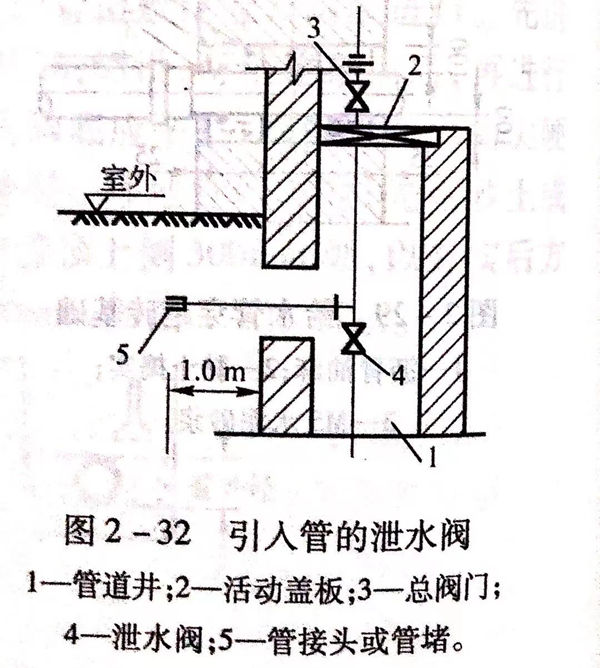

  c. 引入管(guan)底部應(ying)用(yong)三通加裝泄水閥(fa)或(huo)管(guan)堵(du),以利于管(guan)道水壓試驗及沖(chong)洗時排水。管(guan)道敷(fu)設(she)(she)完畢(bi),在甩(shuai)出(chu)地面的接口處(chu)應(ying)設(she)(she)盲(mang)板或(huo)管(guan)堵(du),如圖2-32所示。




 2. 干管(guan)安裝


  對于(yu)上(shang)分式給水系統(tong),干(gan)管可明裝于(yu)頂(ding)層(ceng)樓(lou)板下或(huo)暗裝于(yu)屋頂(ding)、吊頂(ding)及技(ji)術層(ceng)內;對于(yu)下分式系統(tong),干(gan)管可敷設于(yu)底層(ceng)地(di)(di)面上(shang)、地(di)(di)下室樓(lou)板下及地(di)(di)溝內。


  待支架(jia)安裝(zhuang)完畢,即(ji)可進行干(gan)管安裝(zhuang)。


   a. 給水十管(guan)(guan)安裝前應(ying)畫出各給水立管(guan)(guan)的安裝位(wei)置十字線。當兩立管(guan)(guan)間干管(guan)(guan)管(guan)(guan)段較長(chang)時,可用管(guan)(guan)接頭(tou)延長(chang)直線管(guan)(guan)段。


   b. 給水(shui)干(gan)管(guan)的(de)(de)安裝(zhuang)坡度不宜小(xiao)于(yu)0.003,以利于(yu)管(guan)道(dao)沖洗(xi)及放空。給水(shui)干(gan)管(guan)的(de)(de)中部應(ying)設固定(ding)支架,以保(bao)證(zheng)管(guan)道(dao)系統(tong)的(de)(de)整體(ti)穩定(ding)性。每安裝(zhuang)一(yi)段干(gan)管(guan)應(ying)用(yong)金(jin)屬(shu)卡(ka)件固定(ding),對塑(su)(su)料管(guan)和銅管(guan),其與(yu)金(jin)屬(shu)卡(ka)件之(zhi)間應(ying)墊塑(su)(su)料帶可橡膠(jiao)墊。


   c. 管(guan)子和管(guan)件可(ke)先(xian)在地(di)面(mian)組裝(zhuang)(zhuang),度以便于起(qi)(qi)吊為(wei)宜。起(qi)(qi)吊至支(zhi)架上(shang),用金屬卡具固定管(guan)段。地(di)下干管(guan)在下管(guan)時(shi),應封堵分支(zhi)管(guan)口,防止(zhi)泥水(shui)落入管(guan)內。干管(guan)安裝(zhuang)(zhuang)后(hou),應進行(xing)調(diao)直撥正,用水(shui)平尺(chi)在管(guan)段上(shang)復核,防止(zhi)局(ju)部管(guan)段出現“塌腰”或“拱(gong)起(qi)(qi)”的現象。


 3. 立管安裝


給水立管可分為明裝和(he)安(an)裝于管道(dao)豎井或(huo)墻槽內的暗(an)裝。


   a. 根據地下(xia)給水(shui)干管(guan)各立(li)管(guan)甩頭位置(zhi),應配合土建施工,按設計要求及時準(zhun)確地逐層預(yu)留孔洞或埋(mai)設套(tao)管(guan)。施工中(zhong)不(bu)得在(zai)(zai)鋼筋混凝土樓(lou)板(ban)上鑿洞。自頂層向(xiang)底層吊(diao)線墜,并在(zai)(zai)墻面(mian)彈畫出立(li)管(guan)安(an)裝的垂直中(zhong)心線。作為(wei)預(yu)制量(liang)尺(chi)及現(xian)場(chang)安(an)裝中(zhong)的基(ji)準(zhun)線。


   b. 根據立管(guan)(guan)(guan)卡(ka)(ka)的(de)高(gao)度(du),在垂直中(zhong)心(xin)線上畫(hua)橫線確定管(guan)(guan)(guan)卡(ka)(ka)的(de)安(an)裝位置并打洞栽卡(ka)(ka)。每安(an)裝一層立管(guan)(guan)(guan),用立管(guan)(guan)(guan)卡(ka)(ka)件予(yu)以固(gu)定,管(guan)(guan)(guan)卡(ka)(ka)距地(di)面1.5m~1.8m,兩個以上的(de)管(guan)(guan)(guan)卡(ka)(ka)應均勻安(an)裝,成(cheng)排管(guan)(guan)(guan)道或同一房間(jian)的(de)管(guan)(guan)(guan)卡(ka)(ka)和(he)閥門的(de)安(an)裝高(gao)度(du)應保持一致。


   c. 給水(shui)與排(pai)水(shui)立管并(bing)行時(shi),應置于(yu)(yu)排(pai)水(shui)立管外側;與熱水(shui)立管并(bing)行時(shi),應置于(yu)(yu)熱水(shui)立管右側。


   d. 立管(guan)(guan)穿過樓(lou)板時,應(ying)設金屬或塑料套管(guan)(guan)。安裝(zhuang)在樓(lou)板內的套管(guan)(guan),其(qi)頂部應(ying)高(gao)出(chu)(chu)裝(zhuang)飾地(di)面(mian)20mm;安裝(zhuang)在廚房及衛(wei)生間的套管(guan)(guan),應(ying)高(gao)出(chu)(chu)50mm,套管(guan)(guan)底部應(ying)與樓(lou)板底面(mian)相平。


 特別提醒:套(tao)管(guan)與管(guan)道之(zhi)間(jian)應用防水油膏或石棉(mian)繩填實,端面應光滑(hua),套(tao)管(guan)內不得(de)設(she)有管(guan)道接(jie)口。多層(ceng)(ceng)或高層(ceng)(ceng)建(jian)筑,每隔一層(ceng)(ceng)應在立(li)管(guan)上安裝一個活接(jie)頭。


 4. 支管安裝


   a. 給水支(zhi)管(guan)安裝(zhuang)一般(ban)先(xian)施工到衛生器(qi)具的進(jin)水閥處,支(zhi)管(guan)與(yu)衛生器(qi)具的連接,應在衛生器(qi)具安裝(zhuang)后進(jin)行。


   b. 連(lian)接數個衛生器(qi)具的給水橫支(zhi)管,可用比量法(fa)進行下料(liao)預(yu)制,按(an)相應(ying)的接口工藝標準,組(zu)裝成(cheng)整(zheng)體橫支(zhi)管。


   c. 支(zhi)(zhi)管應(ying)以不小(xiao)于0.002的坡(po)度坡(po)向立管,以便維修時(shi)放水。支(zhi)(zhi)管安裝完畢,應(ying)檢查支(zhi)(zhi)架和(he)管道(dao)接口,清理殘余填料(liao)、粘結劑,并及時(shi)用堵頭或管帽將各(ge)管口封堵。



二、常見(jian)質量(liang)缺陷及預防措(cuo)施


1. 塑(su)料管粘(zhan)接接口破裂(lie)導致漏水或斷裂(lie)。


    預(yu)防措施:管(guan)口承口原有不明顯(xian)裂(lie)縫,未(wei)認真檢查(cha)剔除,插人后(hou)裂(lie)紋加深加寬,所以,安(an)裝前必須(xu)逐(zhu)根檢查(cha)管(guan)子質量。操作時,應采用干(gan)布蘸清潔劑(ji)將承插口處的(de)(de)油污擦凈。嚴禁將塑料管(guan)鋪設在凍土或未(wei)經處理的(de)(de)松土上,回(hui)填土時嚴格按塑料管(guan)回(hui)填土工藝(yi)標準施工,防止損壞(huai)管(guan)路。


 2. 塑料管(guan)(guan)熔熱操(cao)作中,管(guan)(guan)內(nei)徑收縮或過大,對(dui)接(jie)(jie)中形成“假接(jie)(jie)”造成管(guan)(guan)口滲漏。


    預(yu)防措(cuo)施:熱熔(rong)(rong)操作時,可提(ti)前將承口(kou)從模芯上取下,保(bao)證承口(kou)有足(zu)夠的回縮。應嚴格按(an)熔(rong)(rong)接(jie)工藝參數操作,不得隨意調節熔(rong)(rong)接(jie)壓力。當熔(rong)(rong)接(jie)口(kou)尚未完全(quan)冷卻(que)時,嚴禁移(yi)動管(guan)口(kou)或施加(jia)外(wai)力。


 3. 塑(su)料管粘接時(shi)膠(jiao)黏劑外淌(tang)影響接頭(tou)外觀質(zhi)量(liang)。


    預防措施:膠黏劑應(ying)均勻涂抹,先涂承口內(nei),后涂插口外,不得過(guo)量,操作完畢(bi),應(ying)使用凈(jing)布將(jiang)溢出的膠黏劑擦拭(shi)干凈(jing)。



三、安全操(cao)作(zuo)規(gui)程


 1. 施工現場應(ying)(ying)保持整潔,材料(liao)設備及廢料(liao)應(ying)(ying)按指定地點堆(dui)放,施工人員應(ying)(ying)按指定道路行走,不能(neng)從(cong)起吊(diao)設備下方等危(wei)險地區通行。


 2. 地下給水管(guan)道(dao)為鑄鐵管(guan)時(shi),剁管(guan)應注意飛(fei)削(xue)傷人(ren),下管(guan)時(shi)使用繩索(suo)應牢固,以防傷人(ren)。


 3. 使用電動(dong)套(tao)絲機套(tao)螺(luo)紋時,機具(ju)(ju)應具(ju)(ju)有良好絕緣裝置,防止發生觸電事故。


 4. 登高作(zuo)業時,應做(zuo)好監護工作(zuo),設人(ren)扶梯、凳,并戴好安全帽(mao),不允(yun)許向(xiang)(xiang)(xiang)上或向(xiang)(xiang)(xiang)下拋(pao)丟工具(ju)等(deng)物品(pin),只準(zhun)用繩(sheng)向(xiang)(xiang)(xiang)上吊或向(xiang)(xiang)(xiang)下系。
